物流DXの導入を検討する企業が増えている一方で、「DXしたのに現場が回らない」「費用ばかりかかって効果が見えない」といった声も少なくありません。この記事では、物流DXが失敗しやすい理由から、正しい進め方、そして「現場起点DX」の考え方までを、実務に即した形で解説します。
物流DXの進め方で悩む企業が急増している理由
・2024年問題・人手不足・コスト高
2024年以降、物流業界では人手不足と人件費高騰、燃料費や資材費の上昇が重なり、「同じ人員でより多くをこなす」ことが求められています。こうした状況の中、多くの企業が「物流DX=人手不足をテクノロジーで補う」という方向性を模索しています。
・「DXしたのに現場が回らない」企業が続出
一方で、「WMSやTMSを導入したけれど、現場の作業は増える一方」「システムは動いているのに、業務効率は上がらない」といった声もよく聞かれます。これは「DX=システム導入」と捉え、現場の業務設計を後回しにしたことが原因のケースが少なくありません。
・なぜ物流DXは失敗しやすいのか?
物流は倉庫・輸送・受発注・在庫管理など、複数のプロセスが連携して成り立つため、一部だけをデジタル活用しても全体最適になりにくい構造です。また、現場の属人化や「見えないムダ」が積み重なっているケースが多く、そこを整理せずにDXを進めると、システムが現場の負担を増やす結果になりがちです。
物流DXとは? 意味とIT化との違いを整理
・物流業務にデジタル技術で変革し、継続的に改善していく取り組み
物流DXとは、「物流業務をデジタル技術で活用して根本的に変革し、継続的に改善していく取り組み」を指します。単なる「紙の作業をシステムに置き換える」ではなく、業務フローそのものを見直し、効率化・品質向上・人手削減を実現することが目的です。

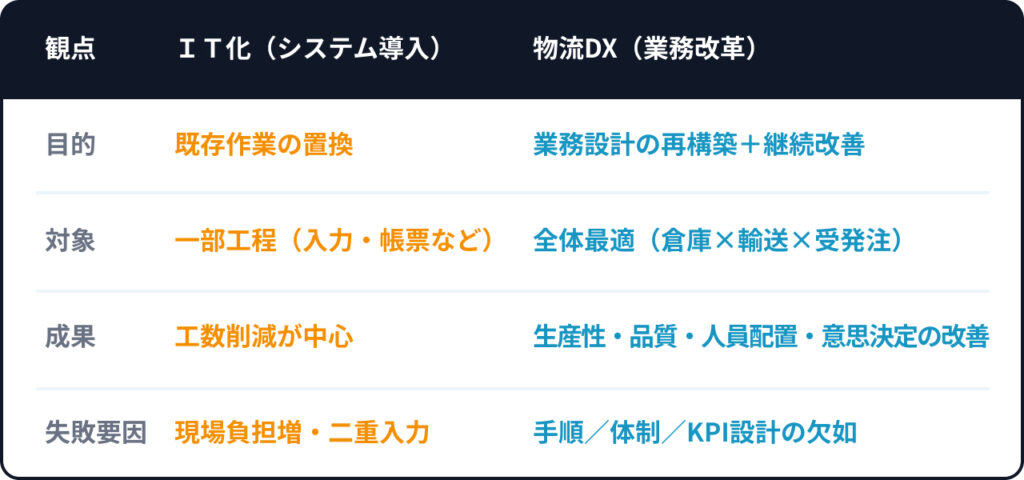

・物流DXとシステム導入/IT化の違い
IT化は、既存の業務をシステムで置き換えることであり、物流DXは、業務自体を変革し、デジタル技術で新しい価値を創出することを指します。たとえば、伝票を紙から画面に移すだけなら「IT化」ですが、在庫管理や出荷指示のフローを一から設計し、AIやRPAで自動化まで含めて設計するのが「物流DX」となります。

・物流DXは一気に完成させるものではなく、段階的に進める取り組み
物流DXは「一発で完璧な仕組みを作る」ものではなく、「小さな改善を積み重ねる」取り組みです。段階的に進めることで、現場の負担を抑えつつ、成果を可視化しやすくなります。
・物流DXが注目される背景(制度・業界動向)
「労働力人口の減少と人手不足」、「環境規制や脱炭素化への対応」、「データ活用・AI・IoTなどの技術進化」、「補助金制度(ものづくり補助金など)の拡充」など、こうした背景から、物流DXは「選択肢」から「必須の経営課題」へと位置づけが変化しています。
なぜ物流DXは失敗するのか? よくある原因
・「物流DX=システム導入」という誤解
最も典型的な失敗パターンは、「物流DX=WMS/TMSなどのシステム導入」と捉えてしまうことです。システムはあくまで「手段」であり、業務設計が伴わなければ、現場の負担が増えるだけになります。
・現場業務を整理せずにDXを進めた失敗例
現場の属人化されたルールや、見えない「裏技」が整理されていないままDXを進めると、システムと実務の間にギャップが生まれます。その結果、「システム通りに動けない」という状況が発生し、DXプロジェクトそのものが頓挫するケースも少なくありません。
・物流DXは進め方と順番を間違えると失敗しやすい
物流DXは「どの順番で進めるか」が非常に重要です。多くの企業が「デジタル活用→業務整理」という逆の順番で進めてしまい、コストだけが先行して失敗につながっています。
【チェック】あなたの会社は大丈夫?物流DX失敗予備軍セルフ診断(Yes / No 10問)
以下の項目に多くが「Yes」に該当する場合、物流DXの失敗リスクが高いと考えられます。
1.「DX=システム導入」と考えている
2.現場の業務フローを可視化できていない
3.属人化された作業が多数ある
4.どの業務にどのくらいの時間がかかっているか把握していない
5.これまでに導入したシステムの効果を定量的に評価できていない
6.現場と経営・ITの間で「言っていることが違う」
7.デジタル活用の目的が「流行に乗るため」に近い
8.補助金を前提に導入を決めている
9.導入後の運用・改善体制が決まっていない
10.まず現場を巻き込む計画がない
判定目安
・Yes:0〜2 → 失敗リスク低(次はKPI設計へ)
・Yes:3〜5 → 要注意(棚卸と標準化が先)
・Yes:6以上 → 高リスク(ツール選定を停止し、業務設計からやり直し)
物流DXの進め方で最も重要なポイントとは――物流DXはこの順番を守らないと失敗する
「1」業務の棚卸 → 「2」ムダの削減 → 「3」デジタル活用
物流DXの基本的な進め方は、次の3ステップです。
1.業務の棚卸:現場の業務を可視化し、どの工程で何をしているかを整理
2.ムダの削減:棚卸で見えた非効率・重複作業を削減し、業務を標準化
3.デジタル活用:整理された業務に対して、WMS/TMS/AI/RPAなどを当てはめる
この順番を守ることで、システムが現場の負担を増やすのではなく、「業務を支えるツール」として機能しやすくなります。
・なぜこの3ステップが物流DXの基本なのか?
物流は「見える化されていないムダ」が多く、そのままデジタル活用すると、そのムダがシステムに組み込まれてしまいます。そのため、まず業務を整理し、ムダを削減した上でデジタルを当てはめることが、効果を最大化するポイントです。
・「デジタル活用」を最初にやってはいけない理由
デジタル活用を最初に進めると、以下のようなリスクがあります。
•現場の属人化されたルールをシステムに組み込んでしまう
•無駄な作業が自動化され、コストだけが増える
•現場とシステムのギャップが広がり、運用が立ち行かなくなるリスクがあります。そのため、物流DXでは、「デジタル活用」は最終段階のステップと位置づける必要があります。
【ステップ1】物流DXの第一歩は業務の棚卸から
・最初にやるべきはシステム選定ではない
物流DXの第一歩は、「どのシステムを選ぶか」ではなく、「現場で何が起きているか」を把握することです。システム選定は、業務設計が一定のレベルまで固まった段階で行うべきです。
・現場業務を言語化・可視化する重要性
現場の業務を「見える化」することで、以下のようなメリットがあります。
•どの工程に時間がかかっているかが明確になる
•属人化された作業が浮き彫りになる
•重複・無駄な作業を特定しやすくなる
業務棚卸は、物流DXの土台となる重要なプロセスです。
・属人化・ブラックボックス業務の洗い出し
多くの物流現場では、「〇〇さんがやっているから大丈夫」といった属人化された業務が存在します。こうした業務を洗い出し、ルール化・マニュアル化することで、DX後の運用を安定させることができます。
・物流DXは現場理解から始まる
物流DXは「現場の理解」なくして成功しません。現場の声を丁寧に聞き、業務の背景や理由まで理解することが、DXの成功率を大きく左右します。
【ステップ2】ムダを削減し業務を標準化する
・業務棚卸で見えたムダ・非効率の削減
業務棚卸で見えた「待ち時間」「無駄な移動」「二重入力」などを整理し、削減する取り組みを行います。ここでのポイントは、「デジタル活用する前に、業務そのものをシンプルにする」ことです。
・デジタル活用する前に業務を整理すべき理由
デジタル活用すると、一度組み込まれた業務ルールは変更が難しくなります。そのため、まず業務を整理し、ムダを削減した上でデジタル活用を進めることで、システムの運用負担を大きく減らすことができます。
・人がやらなくてもよい作業の切り分け
•手作業で行っているが、自動化可能なもの
•複数人で行っているが、1人で対応できるもの
•実際に必要性が薄い作業
こうした作業を切り分け、必要最小限の業務だけをシステムに残すことが重要です。
・物流DX成功企業に共通する業務整理の考え方
物流DXに成功している企業は、以下の点を意識しています。
•現場の声を反映した業務設計
•簡素化・標準化を優先した設計
•段階的に改善を進める姿勢
こうした考え方を踏まえた上で、デジタルツールを導入しています。
【ステップ3】デジタル活用で物流DXを加速させる
・整理された業務に対してデジタルを当てはめる
業務棚卸とムダ削減が終わったら、その整理された業務に対してWMS/TMS/AI/RPAなどを当てはめていきます。この段階では、「業務を支えるツール」としてデジタルを位置づけることが重要です。
・WMS/TMS/AI/RPAなどはあくまで手段
•WMS:倉庫内業務の効率化
•TMS:輸送計画・配送の最適化
•AI:需要予測・最適な積載計画
•RPA:定型作業の自動化
これらは「目的」ではなく「手段」であることを常に意識しましょう。
・スモールスタートで導入し、段階的に拡張
物流DXは、一度に全工程をデジタル活用する必要はありません。一部の倉庫や一部の輸送ルートからスモールスタートし、効果を確認しながら段階的に拡張していく方が、リスクを抑えられます。
・現場が「使える」「回せる」仕組みを重視
いくら高度なシステムでも、現場が使いこなせなければ意味がありません。UIの使いやすさ、教育体制、サポート体制を重視し、「現場が回せる仕組み」を設計することが成功の鍵です。
・WMS・TMS導入で失敗する企業の共通点
•業務設計が不十分なまま導入
•現場の意見が反映されていない
•導入後の運用・改善体制がない
•一度に全工程を変えることを目指している
こうした共通点を踏まえ、事前に業務整理と現場とのすり合わせを行うことが重要です。
物流DXは段階的に進めるのが成功のコツ
・物流DXは短期間で完成させるものではない
物流DXは「一発で完成するプロジェクト」ではなく、「継続的な改善サイクル」です。短期間で完璧を目指すのではなく、半年〜1年単位でフェーズを区切り、小さな成果を積み重ねていくことが重要です。
・フェーズごとに目的とゴールを設定
•フェーズ1:業務棚卸とムダ削減
•フェーズ2:一部工程のデジタル活用と効果検証
•フェーズ3:全工程への拡張と最適化
フェーズごとに「何を達成するか」を明確にすることで、プロジェクトを迷わずに進められます。
・小さな改善を積み重ねることが成功につながる
物流DXでは、「一度に大きな変化を起こす」よりも、「小さな改善を積み重ねる」方が現場の抵抗感も少なく、継続しやすくなります。現場の声を拾いながら、少しずつ業務を変えていく姿勢が重要です。
・継続的な改善サイクルがDXを定着させる
物流DXは「導入して終わり」ではなく、「運用しながら改善し続ける」取り組みです。PDCAサイクルを回し、データをもとに改善を続けることで、DXが組織に定着していきます。
【Q&A】物流DXでよくある質問
・物流DXにかかる費用は?
物流DXの費用は、規模や導入するシステムによって大きく異なりますが、WMS/TMSの導入では数百万〜数千万円規模が一般的です。ただし、補助金を活用することで、初期投資の負担を軽減できるケースもあります。
・どれくらいの期間が必要?
物流DXは「半年〜2年」程度の期間を見込む企業が多いです。業務棚卸・ムダ削減に1〜3カ月、一部工程のデジタル活用に3〜6カ月、全工程への拡張に6〜12カ月といったイメージです。
・補助金は使える?
物流DXに関連する補助金として、ものづくり補助金やIT導入補助金などがあります。ただし、補助金を前提に導入を決めるのではなく、自社の業務改善目的を明確にした上で活用することが重要です。
・まず誰を巻き込むべき?
•経営層:目的・予算・方針の決定
•物流責任者:業務設計・現場との調整
•現場スタッフ:業務の可視化・フィードバック
•IT部門:システム選定・導入・運用
これらのステークホルダーを早期から巻き込むことで、物流DXの成功率を高められます。
まとめ――失敗しない物流DXの進め方とは
物流DXを成功させるためには、正しい進め方と順番を理解することが重要です。基本となるのは、まず業務を棚卸しして現状を正確に把握し、次にムダを削減したうえでデジタル技術を活用するという段階的なルートです。物流DXは一度に完成させるものではなく、現場の状況に即して段階的に進めていく取り組みです。また、現場起点で進めることが、失敗しない物流DXにつながります。現場の理解を得ながら正しい順番を守って推進することで、物流DXは人手不足やコスト高といった課題を乗り越えるための強力な武器になります。








物流DXは「ツール導入」ではなく「業務変革」
物流DXは「ツール導入」ではなく、「業務変革」です。順番を守り、現場の理解を深めることで、DXは現場に根付き、社員の負担を減らす仕組みへと変わります。 逆に、現場を理解しないDXは、システムだけが先行し、現場の負担を増やす結果になります。SBフレームワークス株式会社は、ソフトバンクグループの一員として、BtoB・EC物流サービスやテクニカルソリューション、輸配送サービスなどを通じて、多くの企業の物流DXを支援しています。自社開発の倉庫管理システム「ec-NaviLinks」なども活用しながら、「現場起点」の物流DXを実践しています。
